Ремонтная кампания на Новополоцкой ТЭЦ: надежность на годы вперед
На Новополоцкой ТЭЦ продолжается один из важнейших проектов этого года – капитальный ремонт котлоагрегата №8. Работы направлены на повышение надежности оборудования и эффективности его эксплуатации в предстоящие отопительные сезоны.

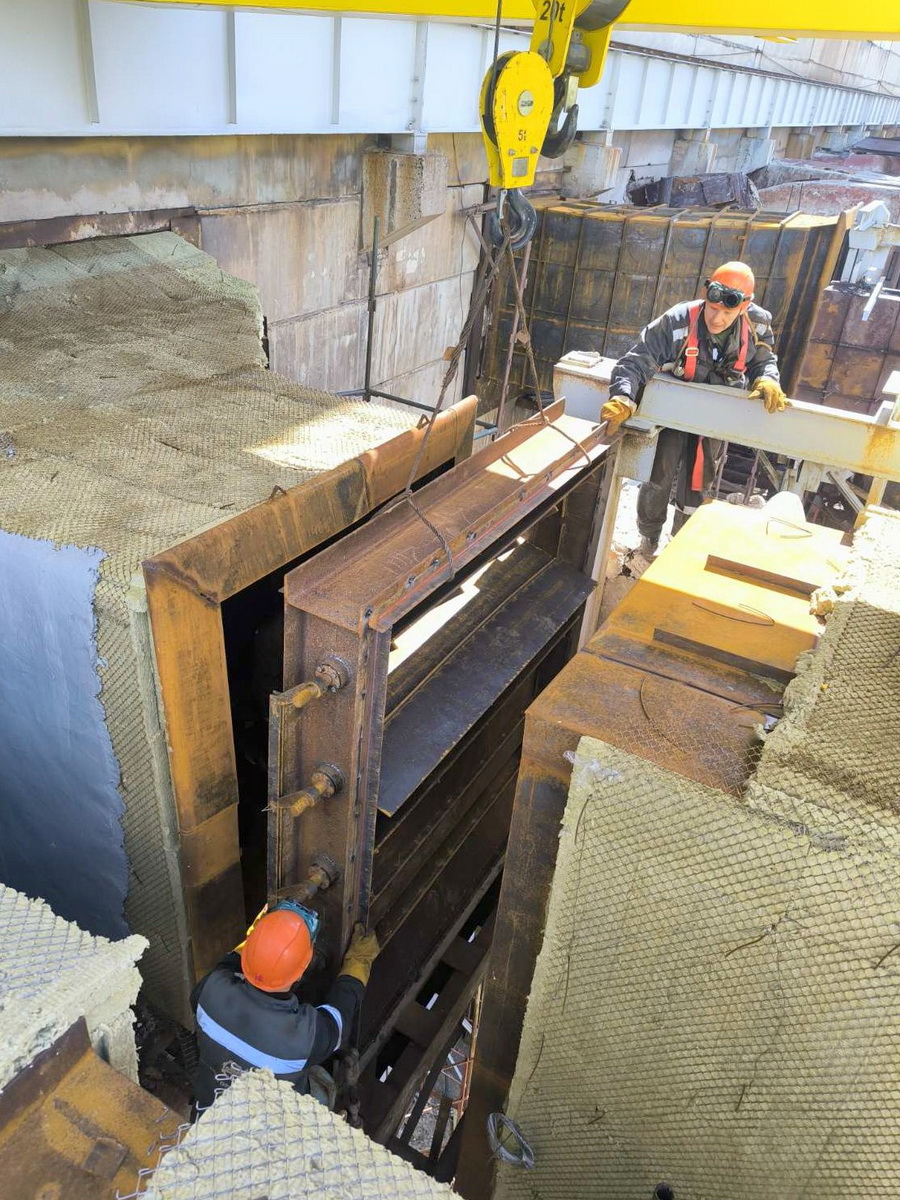

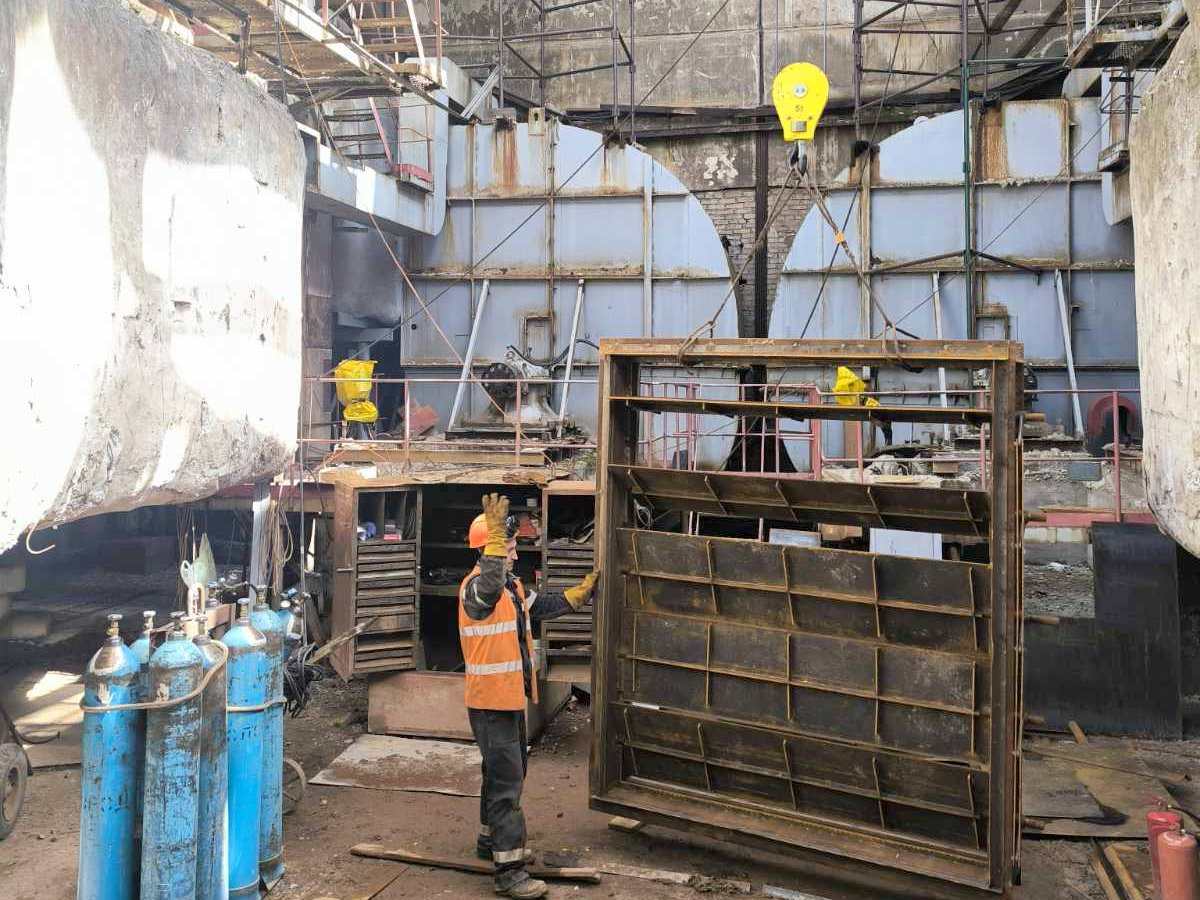

Основным этапом ремонта стала полная замена водяного экономайзера – устройства, которое подогревает воду перед ее поступлением в котел. Благодаря этому процесс образования пара происходит быстрее, а сам котлоагрегат работает более экономично. В ходе ремонта специалисты заменили все четыре блока экономайзера. Также выполняется замена изношенной арматуры высокого давления и проводится техническая диагностика поверхностей нагрева.

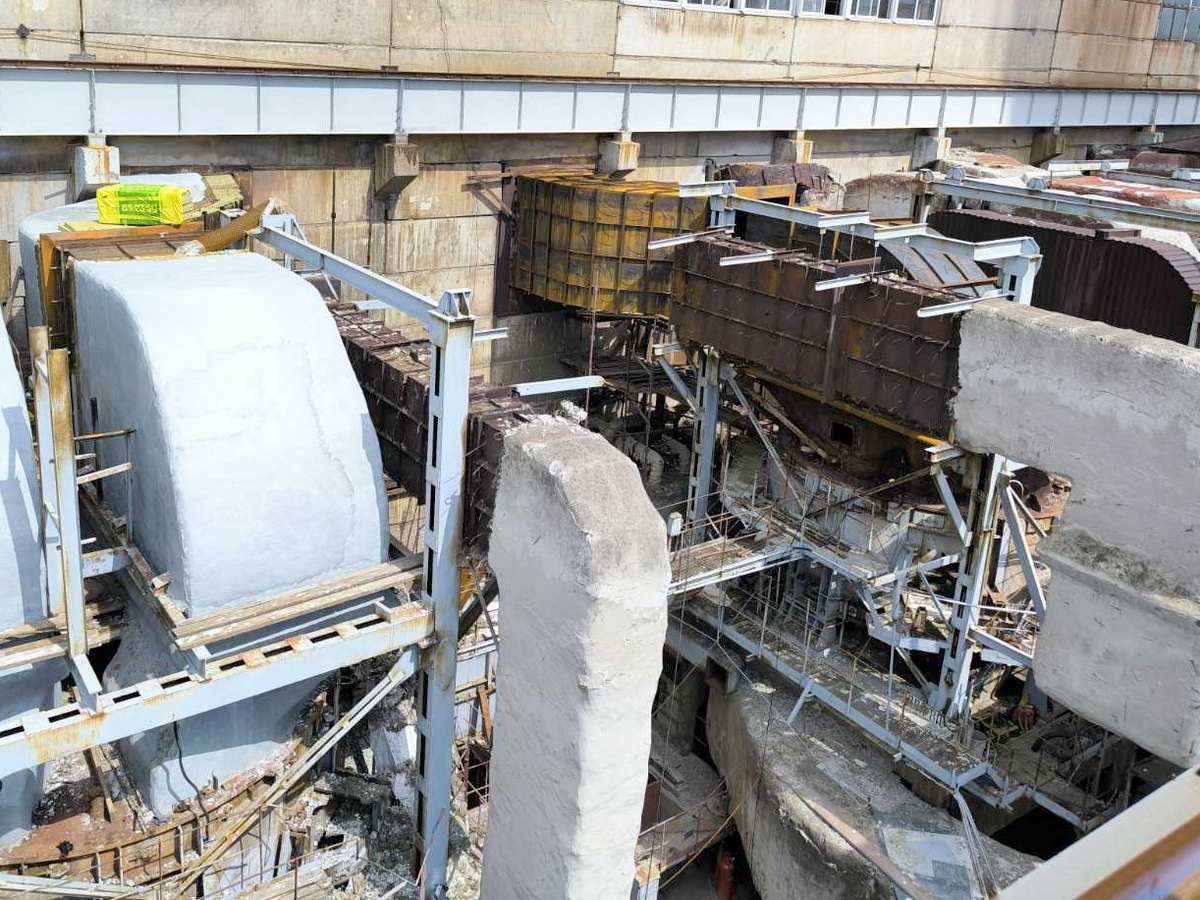

Большой объем работ ведется на дымососном отделении котла. Специалисты заменяют газовоздуховоды на участке от главного корпуса до регенеративного воздухоподогревателя. Одновременно монтируются новые газоходы рециркуляции дымовых газов и обновляются уплотнения воздухоподогревателя. Эти мероприятия помогут снизить потери воздуха и повысить экономичность работы оборудования.
В реализации проекта задействовано более 50 специалистов подрядных организаций «Белэнергоремналадка» и «Белэнергозащита», а также персонал цеха централизованного ремонта Новополоцкой ТЭЦ.
После завершения монтажных работ оборудование пройдет гидравлические испытания повышенным давлением. Затем специалисты восстановят обмуровку конвективной шахты и нанесут новую тепловую изоляцию на отремонтированные участки трубопроводов. Проведенный капитальный ремонт обеспечит надежную и бесперебойную работу котлоагрегата, что станет важным вкладом в стабильное энергоснабжение потребителей в отопительный период.
