Как проходит реконструкция главной подстанции Полоцкого энергоузла
Одним из главных объектов реконструкции РУП «Витебскэнерго» на сегодняшний день является ПС 330/110/10 кВ «Полоцкая-330». Трудно переоценить значение этой подстанции не только для промышленности региона, растущих запросов населения на электроэнергию, но и в целом для энергетики области, представляющей единый живой организм.
Важный энергетический объект был введен в строй в 1972 году, и это стало большим событием для всей отрасли. Пуск приурочили ко Дню энергетика. Подстанция была призвана обеспечить напряжением растущий молодой город Новополоцк, набирающие мощность нефтяные гиганты.
– На протяжении долгого времени эксплуатации энергообъект неоднократно реконструировался, – поясняет начальник Ветринской группы электроподстанций филиала «Полоцкие электрические сети» Анатолий Шлемен.
Например, в 2001 году была введена в работу микропроцессорная автоматическая система управления обдувом автотрансформаторов. Это позволило сэкономить расход электроэнергии на их охлаждение. На линии электропередачи 110 кВ «Полоцк-330 – Нафтан» был внедрен универсальный терминал защиты, автоматики и контроля REL, благодаря чему повысилась надежность электроснабжения всей подстанции.
– Необходимость проведения текущей реконструкции назревала не один год. Замены требовало морально и физически устаревшее оборудование, появилась потребность в увеличении быстродействия, внедрения АСУ ТП, повышения мощности энергообъекта, также свое влияние оказало строительство АЭС в Республике Беларусь. Цель реконструкции – обеспечение надежного и бесперебойного электроснабжения Полоцкого энергоузла, включающего Полоцк, Новополоцк, Верхнедвинский, Лепельский, Россонский, Ушачский и Чашникский районы, – отмечает директор филиала «Полоцкие электрические сети» РУП «Витебскэнерго» Василий Воронько.
Работы на энергообъекте начались в августе 2023 года. Проектом предусмотрены две очереди строительства. Первая включает реализацию трех пусковых комплексов по модернизации самой подстанции: монтаж современного оборудования 110 – 330 кВ, строительство зданий и сооружений, помещений вспомогательного назначения, а также новых сетей водопровода и канализации. Вторая – реконструкцию воздушной линии 110 кВ «Полоцкая-330 – Витебская ТЭЦ» протяженностью 117 км, предусматривающую замену волоконно-оптического кабеля, провода, а также ремонт и замену существующих опор.

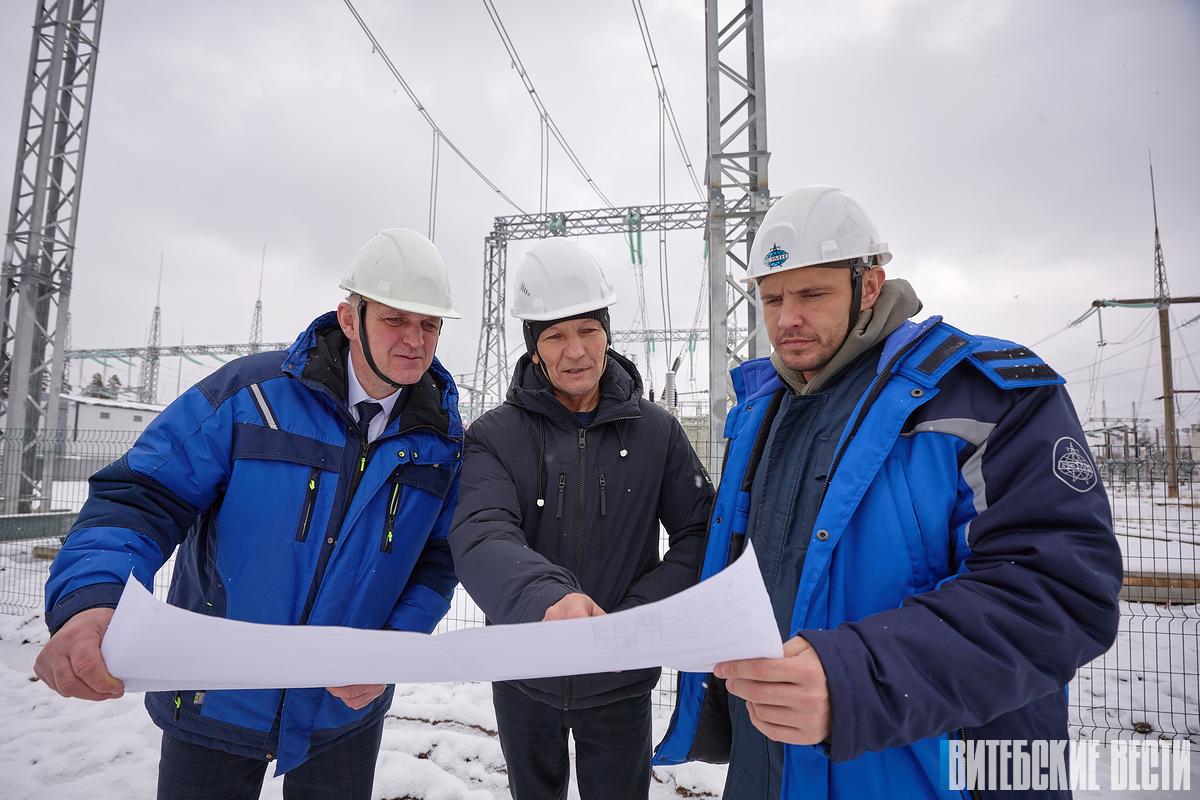

– Сложность заключается в том, что работы ведутся на действующей подстанции. Надо демонтировать старое, устанавливать новое оборудование, сохраняя надежность, безаварийность, качество электроснабжения. И с этим работники подстанции, а также строительно-монтажных организаций, задействованных в реконструкции, успешно справляются, – подчеркивает начальник отдела сопровождения строительства объекта Виктор Ляховский.

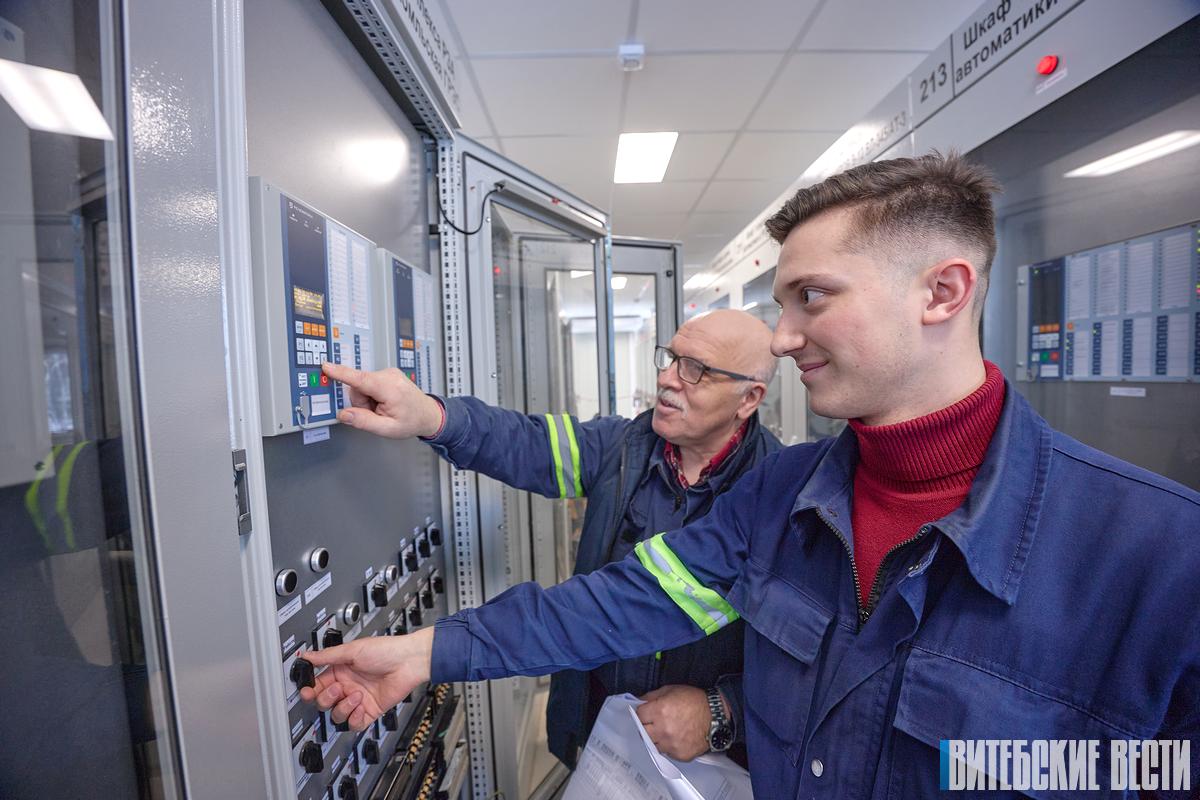

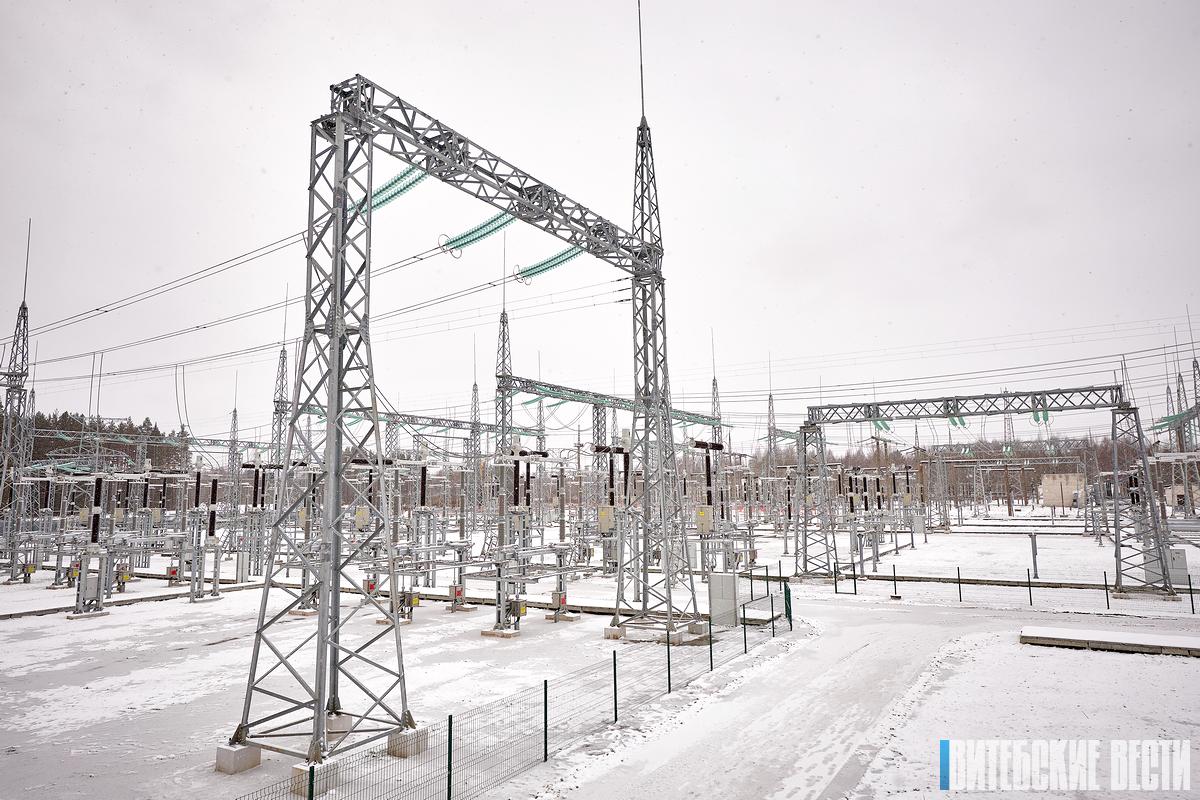

На данный момент на подстанции выполнено строительство, монтаж и наладка оборудования систем шин 110 – 330 кВ, двух автотрансформаторов, нового общеподстанционного пункта управления с панелями релейной защиты и автоматики, телемеханики, связи, нового диспетчерского щита управления.
– Если прежде стояло два силовых трансформатора по 125 МВт и один 200 МВт, то сейчас три по 200 МВт. То есть более мощные, позволяющие удовлетворить потребности предприятий, развивающегося электротранспорта, запросы населения на электроотопление жилых домов, – отмечает Виктор Ляховский.
Учтены также новые веяния системы информационной безопасности, цифровой защиты. Основное новшество – система автоматического управления всем оборудованием. Данные выводятся на монитор, и их видит не только дежурный по подстанции, но и, например, диспетчер ЦДС РУП «Витебскэнерго». Заменены также устаревшие воздушные выключатели на современные, с элегазовой изоляцией.

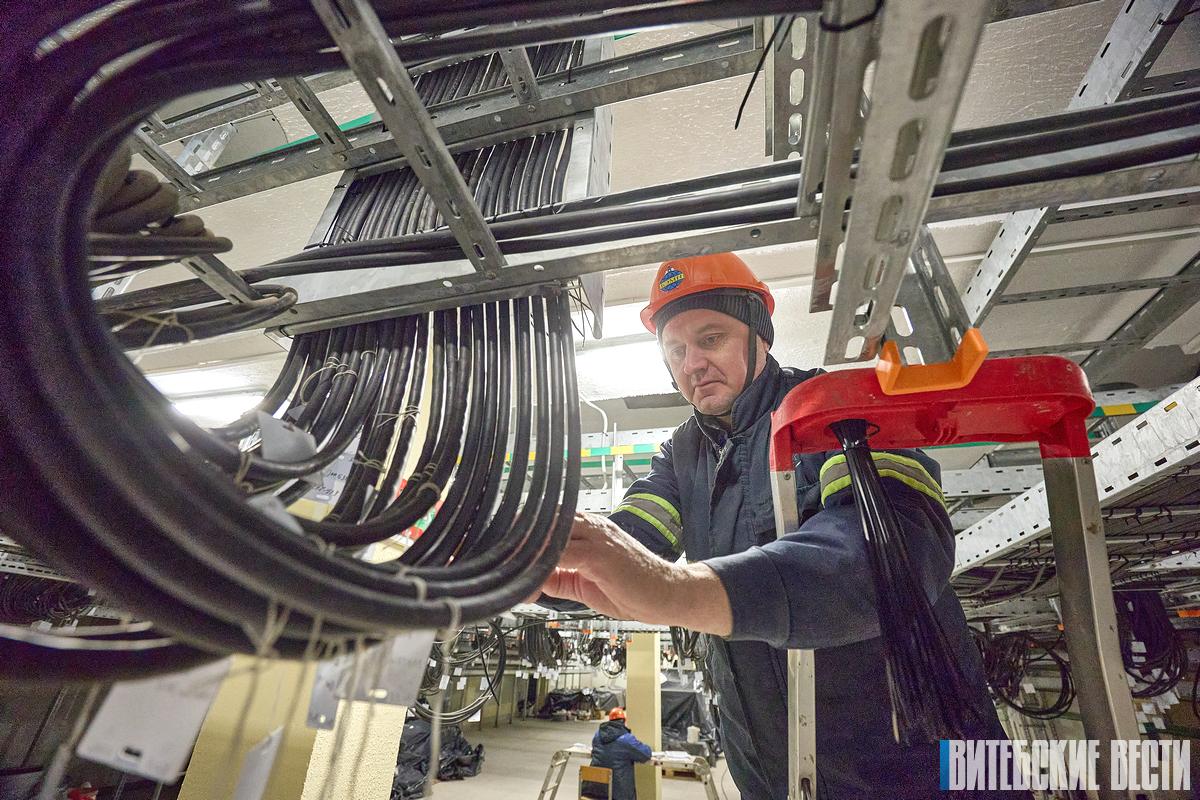

Электромонтажные и наладочные работы на объекте выполняет ОАО «Белэлектромонтажналадка», имеющее большой опыт в данной области. Успешно справляется с общестроительными работами филиал «Строительно-монтажный поезд №169» на станции Витебск ОАО «Дорстроймонтажтрест».
В декабре прошлого года, накануне Дня энергетика, 52 года спустя после ввода в строй «Полоцкой-330», новое оборудование впервые было поставлено под напряжение через воздушные линии 110 кВ, а через неделю – включено новое открытое распределительное устройство 330 кВ. Таким образом, все работы в рамках 1-го пускового комплекса 1-й очереди строительства выполнены. Сдача всего энергообъекта запланирована в следующем году.
– Ввод нового электротехнического оборудования обеспечит надежность работы подстанции, бесперебойное электроснабжение как потребителей предприятий концерна «Белнефтехим», так и Полоцкого энергоузла в целом, а также безопасность персонала, – отмечает Василий Воронько.
По материалам газеты «Витебские вести»
